鸭溪运营:4号机组DCS国产化改造项目成功投运
发布时间:2025/7/22 16:44:56

本网讯 2025年7月12日02时16分,贵州金元鸭溪运营4号机组在完成DCS国产化改造后,实现一次并网成功。经过168小时调试运行,7月19日02时16分,项目成功投运,各项指标参数优良,机组全程运行平稳,标志着该厂4号机组DCS国产化自主可控改造工程取得圆满成功。

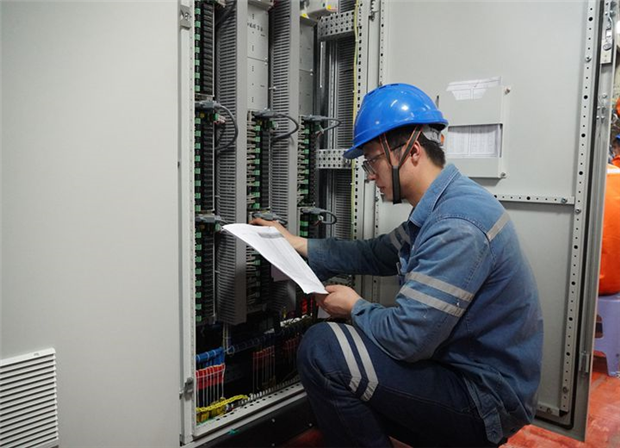

鸭溪运营4号机组作为该厂主力发电机组,原搭载的进口DCS系统已连续运行近19年,设备老化、技术迭代滞后等问题逐渐凸显,且核心技术依赖进口的现状存在诸多潜在风险。为打破这一局面,鸭溪运营启动4号机DCS系统国产化改造项目,对机组DCS、DEH、MEH、ETS等系统实施100%国产化替代。改造工程涵盖机柜更换及端子拆接线、设备单体调试、系统联调、MCS优化调试等核心环节,同步完成工程师站操作台、集控室操作员站、值长操作台升级及LVDT电缆更换等工作。

“从方案制定到施工落地,我们始终把‘安全零事故、质量零缺陷’作为底线。”鸭溪运营生技部主任在接受采访时表示,为确保改造顺利推进,该厂成立专项工作小组,抽调技术骨干全程驻场,与施工单位建立每日会商机制,历经45个日夜的拼搏,最终高效完成44面机柜的更换安装及7600多个测点的传动测试工作。改造后机组的自动调节品质显著优化,各项试验合格率100%,自动投入率100%,通过第三方性能测试,DCS软硬件性能均满足规程规范要求,为深度参与电网调峰奠定了技术基础。

此次改造是鸭溪运营认真践行国家电投“均衡增长战略”的具体实践,下一步,该厂将总结经验,推动全厂机组逐步完成国产化升级,为构建新型电力系统贡献力量。(通讯员 袁鹏 杨军 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
黔北电厂:严谨细致保安全 协同高效促检修 [07-22]
茶园电厂:2号发电机转子成功抽出 [07-21]
鸭溪运营:捞渣机小篷布 挡住“高风险” [07-18]
安顺水电厂技术监督出成效 高效化解光伏站箱变安全隐患 [07-16]
广东新能源公司:科技赋能 迎峰度夏 [07-17]
黔北水电厂科学应对汛情大考 实现防汛发电双赢 [07-08]
鸭溪运营圆满完成4号机高厂变大修项目 [07-09]
织金清洁能源公司2号机组顺利完成整套启动前质量监检工作 [07-16]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
