作者 杜梦
“2℃,多云,道路结冰。”嗬,可真冷!下午16:10分,走在前往检修现场的路上,我止不住的打了好几个寒颤。抬头望望灰蒙蒙阴冷的天气,看着手机上显示的越来越低趋向-1℃的温度走向,我不由得三步并做两步加快了前进的步伐。

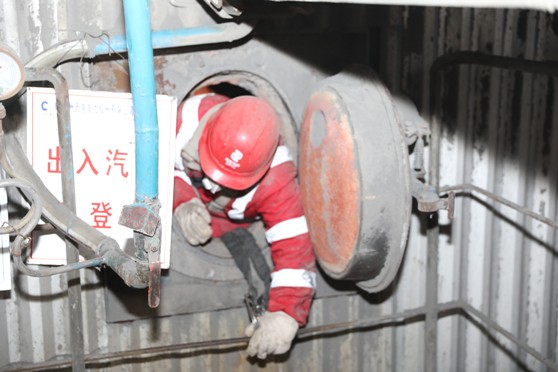

16:15分,一到达生产现场,我便直奔2号炉电梯前往锅炉五楼炉膛处,这里正在进行2号机组停机检修的第一步首要操作:锅炉防磨防爆防非停检查。

“今天,我们第一小组已全面检查了锅炉的尾部受热面、高过、高再及同区域吹灰器检查,已经检查出主要问题并记录在案;明天计划开展水冷壁、脱硝系统等各项全面检查工作。”刚从炉膛人孔门爬出来,顾不得拍一拍满身满脸的灰土,发电部主管张子文便条理清晰的总结起当天的检查工作。

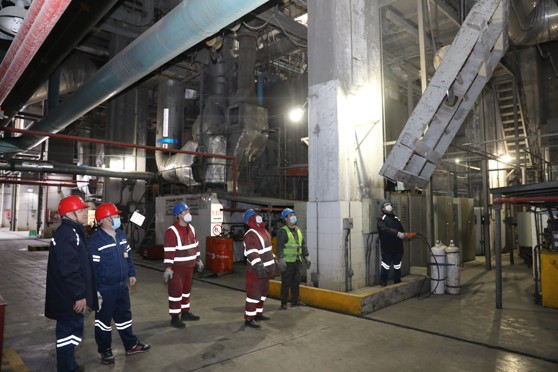

据悉,此次检查以检修项目部为主体,电厂相关人员参与检查的形式开展,共划分两大部分,7个小组,各小组同步开展检查工作,全面按照检修工期计划如期进行。

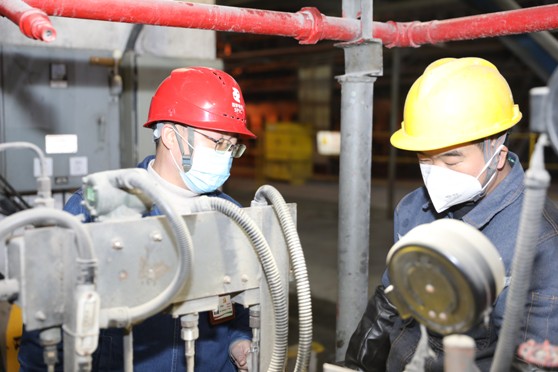

“我们现在正在测量2号炉吹灰器枪管厚度,检查有无需要更换的枪管。我们已经从6楼a、b侧检查到了空预器,已完成2/3,原计划3天的工作,预计明天就能完成。”寒风瑟瑟中,热机部综合班技术员潘志国依旧中气十足的讲到。
“这次检查是由厂领导、副总及各生产部门主要负责人多方协同合作,上下一心,争分夺秒,确保将各项检查工作做到前面,将后续检修工作做到万无一失,如期完成!”生技部主管阙斯明补充道。
说完,他们三人一行立马前往下一个检查地点。

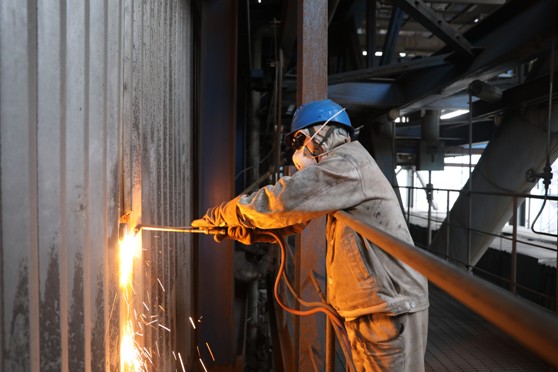

我顺着楼梯下到四楼,突然眼前一片红光,原来是检修人员正在进行焊割工作。“我正在操作的是炉膛短吹切割,这项工作主要是为了把在炉膛内搭架子的钢管固定好。一共要气割20来个,现在已经完成10个左右,我今晚会加班完成所有气割工作。”热机部锅炉本体检修班的肖俊说完,便继续开始手中的工作。
是的,除了锅炉防磨防爆防非停检查之外,今天还有另一项重大工作:搭架子。搭架子属于高空作业,存在极大的安全隐患。所以,安全总监颜绍霖和其部门的员工们已经在如此寒冷的现场监护将近一天了。

“当前,我们的检修人员已经安全顺利地完成了脱硫塔内、空预器内和折焰角内的搭架子工作,明天计划开展前大屏的搭架子工作,同时我们也将实时根据现场环境温度,进行工作安排,严格确保低温环境下的现场安全。”颜绍霖一脸严肃的说完,留下一句“记得五点半有机组检修协调会哈”,便快步走下楼梯前往2号炉零米检修现场。
我紧随其后来到2号炉零米球磨机现场,只见这里正在进行起吊工作,五六个人正全神贯注的抬头顶着起吊的工具,一丝神儿都不敢分。

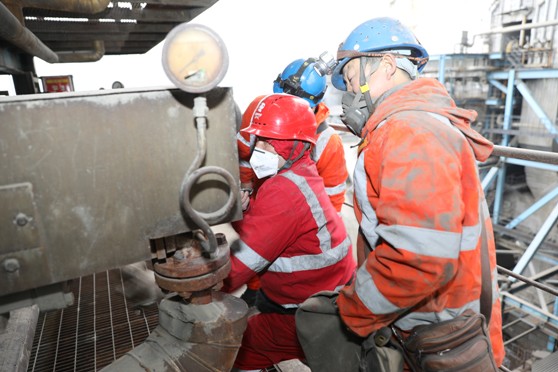

“我们正在用专用的吊架工具起吊b球磨机的电机冷却器盖子,从而进一步检查电机前段轴承。这项工作是从上午8点工作一直持续到下午5点多,我们已经顺利完成了a磨的所有检查工作。”电热部电机班技术员杜高雄盯着吊架回答道。听完他们轻描淡写的回答,再看看他们依然精神饱满的工作状态,不由得对他们肃然起敬!
“咔嚓!咔嚓”认真拍了几张工作照后,我便快步来到除灰集控室2楼,跟着参加机组检修现场协调会。

“检修现场的隔离措施,一定要按照等级检修的标准进行,明天相关部门需进行再规范、再完善……同时现场的文明卫生问题,也不容忽视,要做到位,保持现场干净有序。当前检修工期紧,任务重,我们各部门之间一定要加强沟通协调。”生产副厂长韩学波在会上做出工作部署。
据了解,现场协调会在每天下午17:30分准时召开。会上,厂部、生技部、安监部、发电部及检修项目部,对当天工作进行总结梳理,协调各部门工作中存在的问题,管控主要检修工作节点,确保检修工作顺利开展,如期恢复机组运行。

下午18:10分,当我走出除灰集控室门口,向着办公室的方向向前走,下意识回头望去,发现已经在现场工作一天的他们,仍然向着回家的反方向走去……
此时此刻,渐行渐远的他们,头上佩戴的那抹红是如此的耀眼,在他们心中,这里既是检修现场,更是他们的战场,正是他们的铮铮傲骨和无私奉献,一如既往的履职尽责,坚守着电力人的光荣使命,才换回了我们的万家灯火可亲。此刻的我,一丝一毫也感觉不到寒冷,迈着坚定的步伐朝前走,整个人,整个心,温暖如春!
