本讯网 近日,鸭溪电厂4号机组c修后一次性启动成功,标志着4号机组dcs升级改造圆满完成。

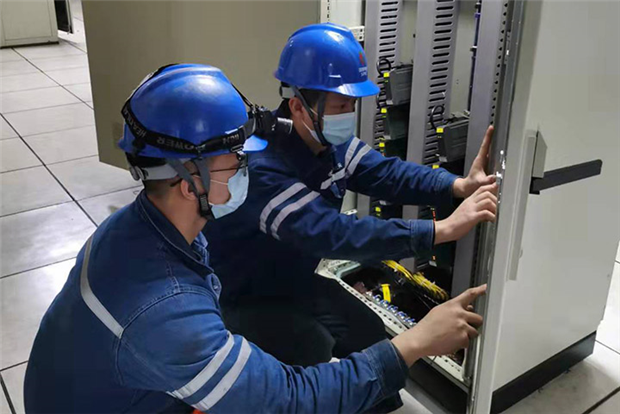

本次鸭溪电厂4号机组c修dcs升级改造项目时间紧,任务重(含dcs主控单元升级,dcs软件版本升级,ets柜改造,deh伺服系统升级改造),鸭溪电厂热控班组员工自觉安排加班,合理规划各项工作,更换dcs硬件、deh伺服卡件,核查新老逻辑,保证了4号机dcs升级改造项目高效率、高质量的顺利完成。
鸭溪电厂4号机组dcs系统已使用多年,很多硬件设备均出现老化现象,比如操作员站、通讯站电脑频繁出现死机或者蓝屏、服务器死机、dpu负荷高等故障,此次在4号机dcs系统升级改造为和利时m6系统后,dpu负荷率均在20%以下,提高了dcs系统的可靠性。在检修过程中为保证dcs系统安全可靠性,对各机柜接地均重新核查并测试合格,各机柜接地电阻均符合要求;对dcs系统各dpu电源、网络进行重新布置,电源切换、网络切换、dpu切换试验均合格;对dcs各测点一一核对,确保各测点准确性,特别是重要保护测点,均做了实际传动试验,从而大大提高了dcs系统的安全可靠性。
通过此次dcs升级改造,大大提高了dcs的稳定性,确保机组的安全,为机组长周期安全稳定运行提供了可靠性。(通讯员 闫笑红 王伟 摄影报道)
